Как выкопать колодец своими руками

Сегодня, несмотря на возможности решить проблему водоснабжения усадьбы несколькими способами именно обустройству на участке колодца отдают предпочтение большинство владельцев частных домов. Простое и эффективное решение создать надежный источник водоснабжения с запасом воды на несколько дней между тем требует не только существенных финансовых затрат, но и физических усилий, особенно для тех кто решил сделать все самостоятельно. Но как бы там ни было, даже в условиях сложного грунта выкопать колодец, следуя технологии вполне реально просто нужно запастись терпением и надежными помощниками, и приступить к работе.

Колодец на участке что нужно учесть при планировании

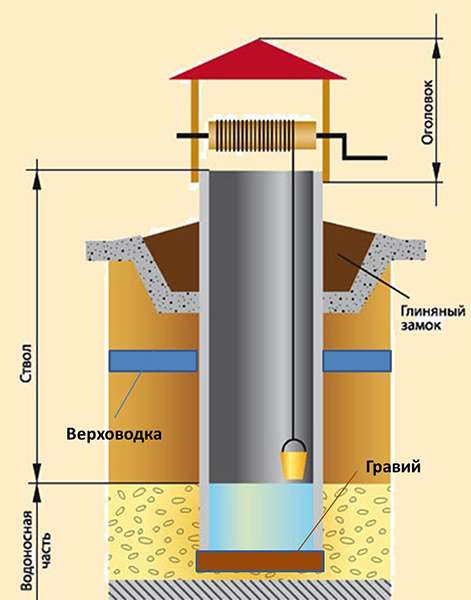

схема колодца

Иметь источник гарантирующий воду в любое время года для многих вопрос первостепенной важности, ведь вода основное условие нормальной жизни всего живого. Поэтому колодец обычно является одним из первых сооружений закладываемых на участке при строительстве, хотя, довольно часто колодец оборудуется и после возведения основных построек на участке.

Планирование постройки необходимо в обязательном порядке увязать с некоторыми вопросами, в том числе расположения отдельных построек как на своем, так и на соседних участках:

  • Место для источника водоснабжения должно быть максимально удалено от септика открытого типа, согласно норм такое расстояние должно быть не менее 30 метров,
  • При размещении вблизи границы участка строительство должно быть согласовано с соседями, при этом желательно чтобы оно было заверено письменно,
  • Нельзя начинать строительство в местах где проходят кабельные линии связи, подземные кабели электроснабжения и коммуникации водоснабжения и водоотведения,
  • Не желательно располагать колодец ниже по склону от расположенных на возвышенности животноводческих ферм, складов с химикатами, свалок и промышленных предприятий,
  •  Не желательно выбирать место ближе, чем в 10-15 метрах от капитальных построек, если на участке залегают слабые грунты.
Читайте также:  Кран шаровый трехходовой: в каких случаях применяется

При планировании работ, необходимо кроме выбора места определить предполагаемую глубину основного водоносного горизонта – для отрывки колодца, обычно нормальной глубиной принято считать глубину до дна 7-8 метров, при условии, что уровень воды будет не менее 2-х метров. Глубина колодца менее 5 метров может быть в местах высокого залегания грунтовых вод, но при этом 50-60% воды в резервуаре будет состоять из поверхностных горизонтов, насыщенных талыми и дождевыми водами. Глубина колодца более 15 метров считается опасной для работ, к тому же для подъема воды с водного горизонта экономически выгоднее оборудовать скважину. Рациональнее всего перед принятием решения провести разведку глубины залегания водоносного горизонта, проще всего это сделать, промерив глубину колодцев у соседей в радиусе 150-200 метров. В таком случае есть возможность не только определить глубину до воды, но и рассчитать водный баланс источников, что немаловажно при расчете потребности усадьбы в воде.

Приступая к работе, крайне важно позаботиться о технике безопасности:

  • работы на глубине необходимо производить с обязательной страховкой 1-2 помощниками на поверхности,
  •  при работе необходимо учитывать возможность экстренной эвакуации, поэтому кроме подъемного механизма для подъема на поверхность грунта необходимо предусмотреть электрическую или ручную лебедку,
  • работать на глубине необходимо со средствами защиты – в сапогах, каске, перчатках,
  • при работе особенно на глубине более 7-8 метров возникает опасность выхода на поверхность газа, поэтому необходимо периодически контролировать состояние воздуха – просто зажигая и следя за пламенем спички на высоте 15-20 см от дна колодца. Быстрое затухание пламени, свидетельствует о наличии в воздухе опасных примесей.

Ну и, конечно, перед началом работ необходимо спланировать место, где будет складировать поднятый из колодца грунт – 5-7 кубометров не самой плодородной земли придется куда-то девать, поэтому место для отвала породы и способы транспортировки грунта к ним нужно предусмотреть заранее.

Читайте также:  Зависимость плотности воды от примесей и температуры

Технология работ и необходимые инструменты и материалы

Инструменты для копки

Строительство подобного рода сооружений обычно планируется на самый засушливый период года, когда водоносные горизонты максимально истощены и уровень воды в естественных условиях минимальный. Время с конца июля и до середины августа считается максимально благоприятным для рытья колодцев.

Технология обустройства предусматривает несколько последовательных операций:

  • подготовка участка и оборудования для работ,
  • выемка грунта и оборудование шахты,
  • установка стенок ствола колодца,
  • формирование донного фильтра,
  • герметизация стыков и оголовка сооружения от попадания в резервуар поверхностных вод,
  • установка оголовка и подъемного механизма.

Для большинства случаев принимается традиционная технология устройства шахты колодца, когда сначала выкапывается шахта, а только после этого в нее опускаются бетонные кольца и формируется ствол. Недостатком этой технологии выступает необходимость выемки большего количества грунта. Обычно если внешний диаметр колодезных колец составляет 1,1-1,2 метра, то диаметр ствола для установки должен быть не менее 1,3-1,4 метра. Такой размер шахты увеличивает объем грунта на 5-7%, кроме этого при установке колец необходимо дополнительно устанавливать песчаный фильтр между грунтом и стенками колодца. В самом простом варианте, для этого во время опускания колец в образовавшуюся полость вокруг бетонной конструкции просто засыпается песок. Для гарантированного отвода дождевой воды и воды с поверхностных горизонтов во время установки колец после герметизации раствором стыка колец с наружной стороны, по горизонту стыка делается глиняный замок – заливается слой 10-15 см глиняного раствора. После чего снова засыпается и трамбуется песок. Данная технология применяется для колодцев небольшой глубины до 6-8 метров, когда работы выполняются в один день, от подготовки площадки до засыпки донного фильтра.

А вот для более глубоких колодцев применима другая технология. Суть этого метода заключается в постепенном наращивании створа бетонными кольцами и выемки грунта непосредственно под всей бетонной конструкцией. После очистки площадки первое кольцо устанавливается на место, и под ним начинается выемка грунта. После того как кольцо опустилось до уровня поверхности земли на него устанавливается следующее кольцо и работы продолжаются дальше, пока конструкция не опустится на полную высоту колец. Плюсом такой технологии выступает возможность более быстрого строительства, отпадает необходимость установки песчаного замка по всей высоте колец и отсутствие угрозы обвала грунта в колодец.

Еще одной забытой технологией рытья колодцев выступает рытье колодца с оборудованием стенок каменной кладкой или деревянным срубом. Традиционная технология подобного типа применялась для строительства еще совсем недавно, когда использование бетонных колец было большой редкостью. Правда сейчас выложить стенки камнем тоже далеко не дешевое удовольствие, здесь необходимо понимать, что каменная кладка делалась без цементного раствора, а сами камни для кладки предварительно обтесывались и подгонялись по размеру друг к другу. Экзотические деревянные срубы колодцев до сих пор встречающиеся в глубинке, также требуют дополнительной долгой подготовки, поскольку в конструкции нижнего пояса, где находится донный фильтр и размещается резервуар с водой изначально идет каменная кладка, а уже на высоте 1-1,2 метра над водой устанавливается сруб из мореного дуба. Сам дуб для такого сруба обычно проходит долгую подготовку, в том числе и морение – технологический процесс, во время которого дубовые колоды полностью замачиваются водой на срок от 6 месяцев до 5 лет.

Для успешной работы необходимо предусмотреть большой арсенал инструментов, необходимый для работы:

  • лебедка ручная или электрическая,
  • ведра или металлические емкости для выемки земли,
  • тренога с блоком для монтажа колец и подъема грунта,
  • лопата штыковая,
  • лопата совковая,
  • лопата универсальная,
  • лопаты с короткой ручкой,
  • лом,
  • кирка,
  • страховочный пояс,
  • фонарь аварийно-спасательный,
  • веревка капроновая альпинистская,
  • веревка обычная,
  • трос страховочный,
  • трос рабочий,
  • деревянные помосты,
  • деревянные планки и клинья,
  • емкость для раствора, мастерок, шпатель,
  • насос для перекачки загрязненной воды,

Устройство колодца – инструкция по организации работ

копка колодца

Перед началом работ проводится расчистка площадки размером 10*10 метров. Устанавливается тренога для подъема колец и монтируется оборудование – собирается лебедка и страховочное снаряжение. Бетонные кольца перемещаются ближе к месту установки, осматриваются на наличие дефектов и подготавливаются замковые соединения.

Перед установкой первого кольца отрывается котлован на 10-15 см шире от размеров кольца на глубину примерно 2/3 высоты кольца. Пред установкой кольца уровнем проверяется дно на горизонтальность поверхности.

При помощи треноги первое бетонное кольцо устанавливается в шахту колодца. Далее, отрывка ведется путем подрыва грунта внутри бетонного кольца. Сначала грунт вынимается по окружности так чтобы кольцо опустилось под своей тяжестью на глубину 5-10см, потом вынимается грунт по центру.

Для того чтобы при работе удобно было находиться используются деревянные мостки. Грунт сразу после выемки нагружают в емкость и дальше поднимают на поверхность.

Чтобы работа имела как можно меньше перерывов, используется 3-4 ведра или другие емкости для подъема земли. Иногда, когда в качестве подъемного механизма используется механическая или электрическая лебедка вместо ведер используются брезентовые мешки с арматурным кольцом вверху для крепления коромысла и троса.

После того как первое кольцо опустилось на всю высоту при помощи уровня проверяется вертикальность его стен по четырем сторонам горизонта, если отклонение незначительное не больше 1 мм, устанавливают второе кольцо и работу продолжают.

Второе и последующие кольца устанавливаются таким же образом. При этом, при подъеме работника с глубины проводится проверка уровнем всех колец снизу доверху.

После того как будет достигнут водоносный слой, и вода начнет усиленно прибывать на дно укладывается гравийно-песчаный фильтр из слоев в 10-15 см песка, мелкого гравия, отсева, гравия средней фракции и щебня, и наконец, крупного гравия.

Далее, на поверхности устанавливается оголовок из поверхностного бетонного кольца и проводится заливка глиняным раствором полости между бетоном и грунтом по окружности колодца. На дно опускается насос и полностью откачивается вся вода из резервуара. Последним этапом работ в этот день выступает установка на оголовок временной крышки.

Через сутки проверяется количество воды в колодце, и она снова откачивается, ствол накрывается полиэтиленовой пленкой и начинается установка сруба с подъемным механизмом. После установки сруба, пленка снимается и после наполнения резервуара водой начинается его повседневная эксплуатация.

1 Звезда2 Звезды3 Звезды4 Звезды5 Звезд (Пока оценок нет)
